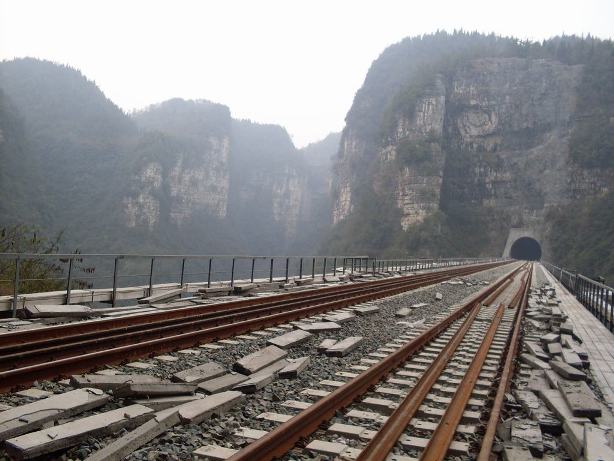

宜万铁路为国家一级铁路,东起湖北宜昌,途经长阳、巴东、建始、恩施、利川等地抵达终点重庆万州。线路建成总长约为378公里,沿线为山区地带,地形十分复杂,桥梁隧道密布。
蜀道难,难于上青天!“作为古蜀道中最艰险的南部通道,鄂西山区的复杂地势成为施工遇到的最大难题。我公司本次主要负责宜万线GSM-R系统中的基站与BSC部分的督导测试。宜万全线地形困难、地质复杂,山峦起伏、河谷深切,工程设计及施工难度极大。人都说高速铁路逢低架桥,逢山挖洞,到现场后才发现这句话形容宜万线太贴切了。全线隧道总长比武广线还要长,几乎用隧道和桥梁贯通了377公里。为了节约远端机的数量,基站与弱场设备的链接上非常复杂,许多基站置于隧道深处,对于我们的督导工作、开通调测及后期排障带来非常大的考验与挑战。加上地形复杂,安全隐患较大,我们必须时刻保持头脑冷静、警钟长鸣、时刻树立安全第一的思想,确保安全施工。
由于现场环境的影响,对于安装材料的准备,设计单位很难给出一个准确的量。今年2月,客户要求我们参与现场勘测工作,由于很多站点车辆根本无法抵达,下车后需要走五六公里,甚至十多公里才能到站,于是施工方租用火车头带领各单位进行现场勘测,保证了勘测进度,如期的进入了备货发货阶段。
4月初我们联系承建方和集成商,召开施工前协调会,这个会开的非常艰难,由于施工方缺少通信施工经验,不能按图纸施工,安装技能匮乏,集成商委派新手来负责工作,给项目的顺利开展与沟通协调带来很多困难。于是我们主动要求核实现场配套进展情况,提出各个可能影响工程节点的因素,得到了施工方的认可,评级我们是一支专业的队伍。
为保证施工质量、减轻现场督导压力,4月中旬我们根据现场情况,针对宜万项目特点对施工方进行了技术交底,对每个零件都进行了讲解,并对室外天馈部分进行了示范安装。截止目前我们已经勘测完成所有站点,宜昌至榔坪的物资已经全部到货,并已经陆续开始安装,项目将随着天气一起进入白热化阶段。
