江苏联通2010年G网替换项目是我公司近期承接的重点项目。该工程自2010年11月1日开工,预计工期3个月。项目伊始,工程部总经理刘兴元就在现场亲自督战,各路精兵强将快速集结。项目开工会议上,根据工程特点、客户要求等,项目组对施工方案进行了详细的部署。

该项目涉及苏州工业园区、吴中区、昆山、太仓的999个G网BTS设备的替换,以及苏州园区、国信机房BSC的替换。时间紧,任务重,对我们的规模作战能力提出了挑战。目前,项目共投入28个BTS施工组、2个BSC施工组,每天完成约50个站的货运及安装。

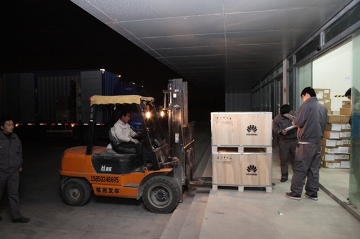

由于到货时间经常是在夜间,为了保证白天的工程进度,项目组配置了专门的人员负责接货和分货,真是“不分昼夜辛勤把活干”。

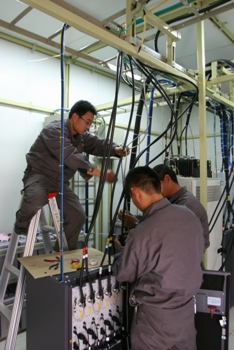

清晨集合、任务交底、与各单位协调,每天的工作就这样井然有序地铺展开来。

客户组织监理、随工、督导,施工单位进行“四方查验”,同时,我们各地区负责人和质检人员一起,在项目实施过程中,对各基站实行循环检查,从拟定质量计划到全面实施环节控制,每一项工作都执行的一丝不苟,相信通过大家的努力,一定可以为客户交上一份满意的答卷。
